江苏沿海输气管道定向钻穿越工程顺利完工







       近日,由公司承建的江苏沿海输气管道定向钻穿越工程已全部顺利完工。

项目自2023年3月开工至2025年7月完工,共包含三个标段,分别为江苏沿海输气管道淮安-建湖-盐城段一标段定向钻穿越工程(以下简称淮建盐)、江苏沿海输气管道朱家墩储气库支线段工程定向钻穿越工程(以下简称朱家墩储气库支线)、江苏沿海输气管道如东-盐城-滨海段A段工程二标段定向钻穿越工程(以下简称如盐滨)。每个标段由不同的设计和监理单位负责,所有标段均由公司承建。

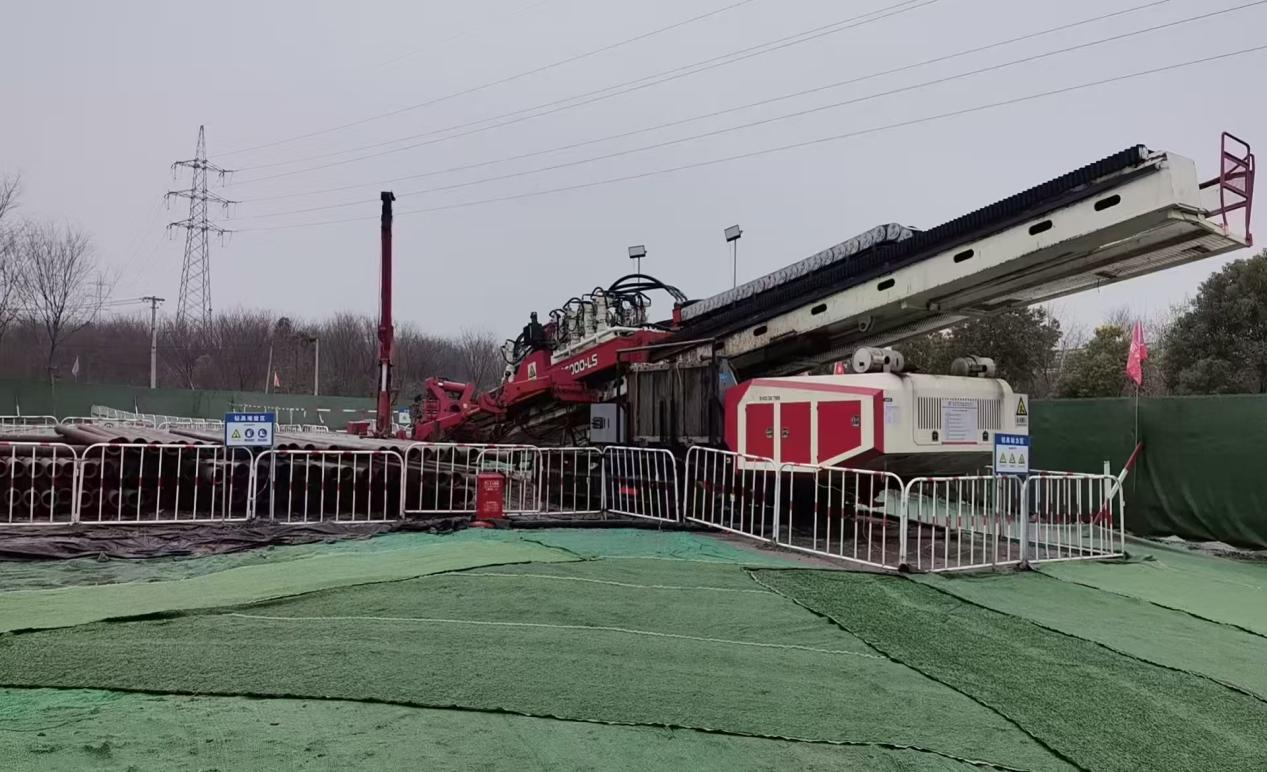

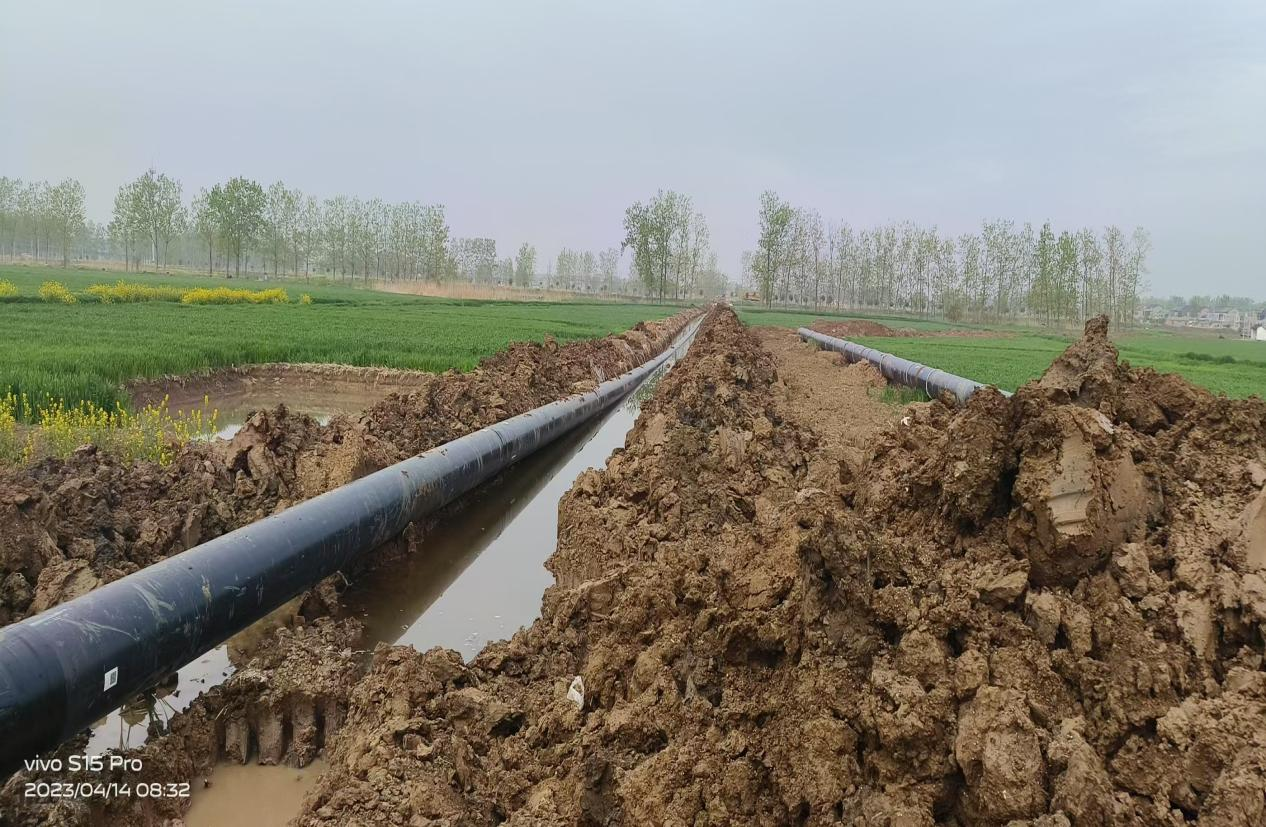

三个标段的管道设计压力均为10MPa,最大管径为D1016mm,施工过程中经历了重重困难,与设计单位、监理单位多次会商,提前分析并做好各项风险预控。最终淮建盐工程共完成11条定向钻穿越,朱家墩储气库支线共完成19条定向钻穿越,如盐滨段共完成14条定向钻穿越,44段拖拉管总长度为20881.91米,单根长度最大为1254米。

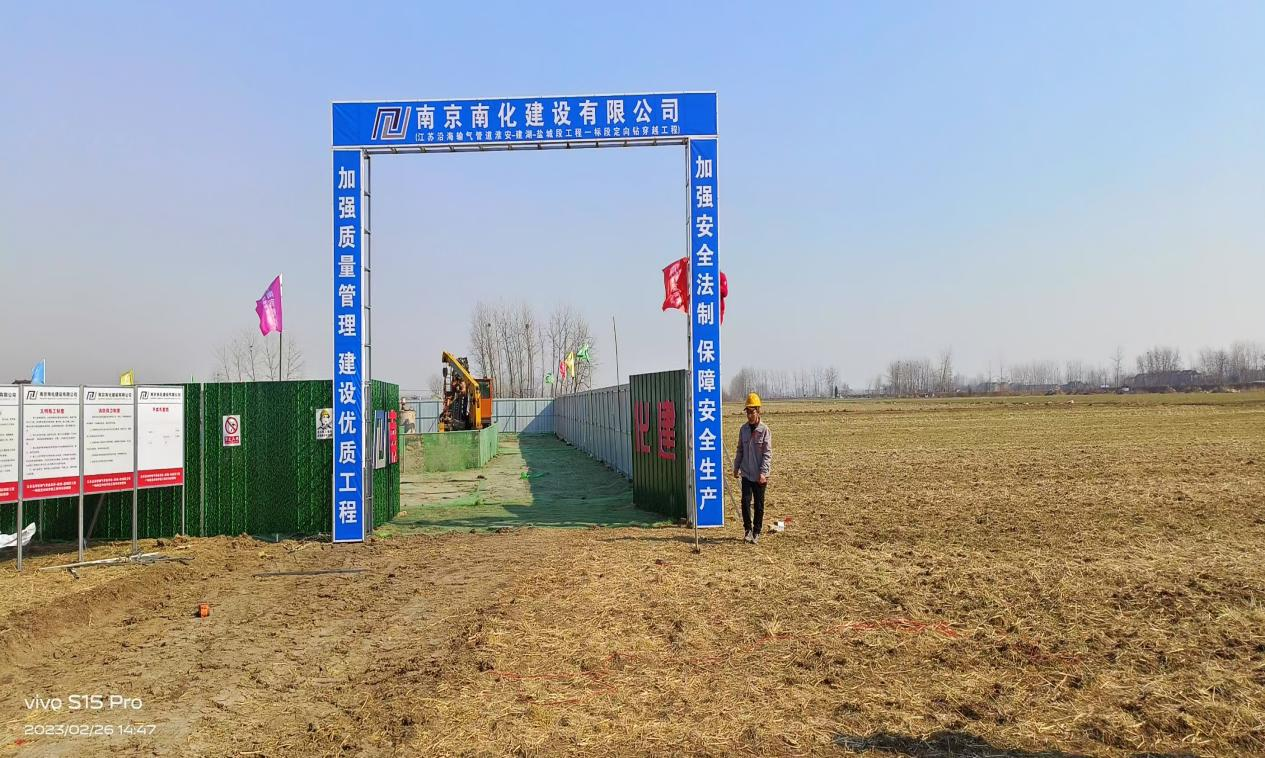

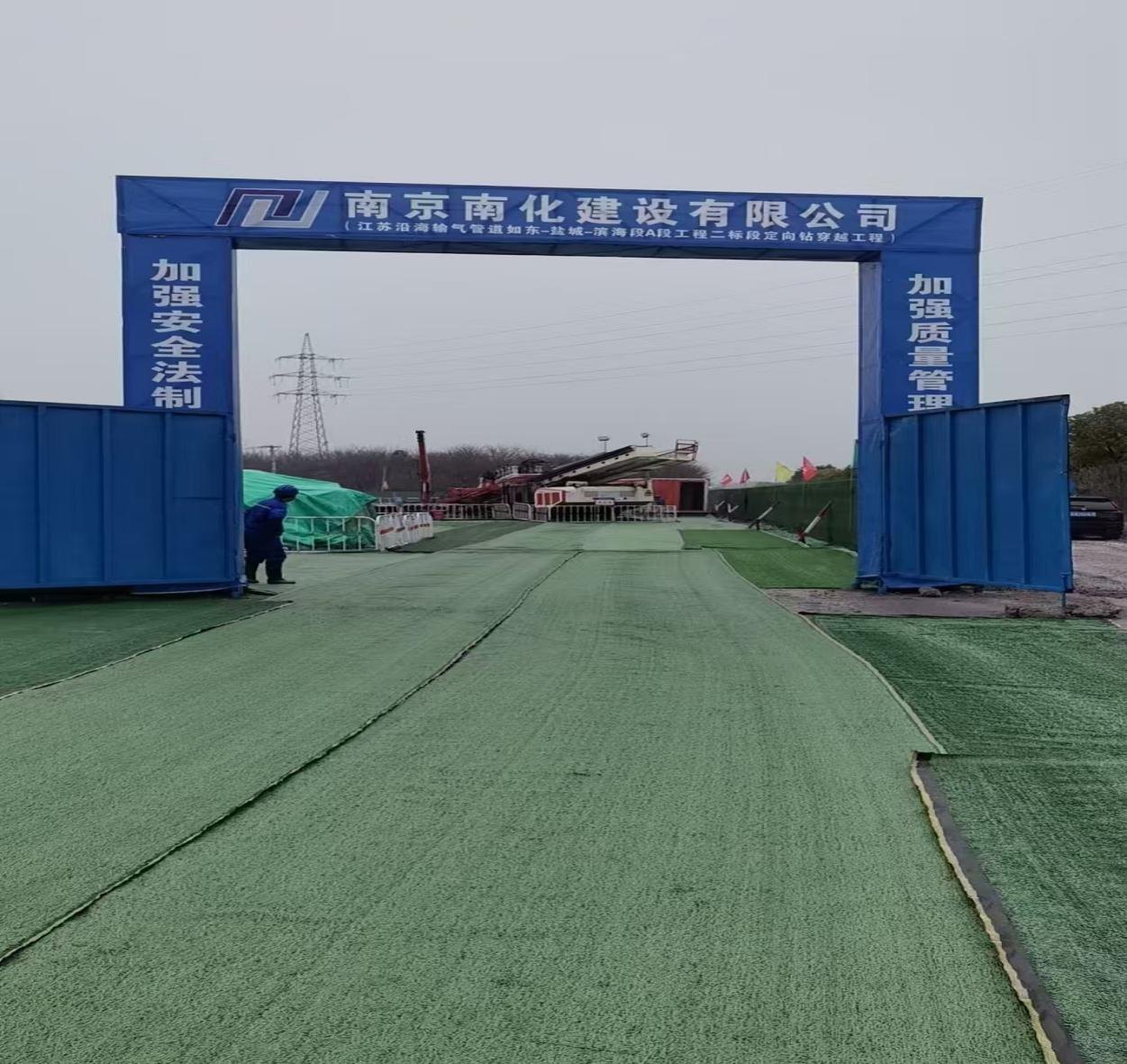

项目由公司第十六分公司组织实施,在项目开工前,项目部就对项目的施工组织、质量技术和安全作了周密的部署和安排。

       1、施工组织与管理

建立了质量责任制,将质量工作落实到各个职能人员和各个工作岗位;抽调一批项目骨干组成强有力的项目经理部及管理班子;在全体管理和施工人员中开展创优目标教育,努力使创优目标活动深入人心。

2、技术质量

编制施工组织设计和专项施工方案,进行图纸会审,严格执行技术交底工作。

严格抓质量工作,落实“三检制”,加强施工过程控制。

      3、安全

严格执行国家有关安全生产法律法规;严格执行公司颁布的工程管理规范,实施施工现场文明标化管理。努力做到文明施工、安全生产、不扰民,使职工置身于文明施工的氛围下,整个施工过程中未发生安全事故。

       此次定向钻穿越为公司在长输管道建设中积累了宝贵经验,也为公司长输管道换证路上添加了浓墨重彩的一笔。
